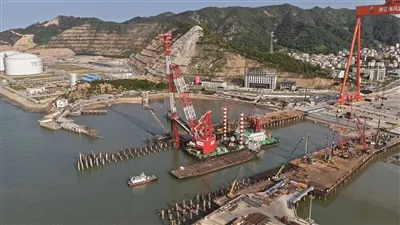

  温州网讯 日前,随着最后一根桩基精准沉放到位,浙江(华东)深远海风电母港核心区一期码头工程322根水上沉桩施工圆满收官,为后续码头主体结构全面完工奠定坚实基础。

  水上沉桩是码头工程开工以来施工难度最大、条件限制最多的关键工序。项目地处无掩护近岸水域,海域风浪往复流作用显著,施工期间先后经受“巴威”“白海豚”“沙德尔”三次台风考验,有效作业窗口期极其受限。加之作业施工水域遗留大量老旧桩基,地层软硬交替、软土溜桩等复杂地质问题突出,沉桩精度控制、碰桩风险防控压力巨大。同时,港池水域狭窄,紧邻状元岙主航道与LNG码头,通航船舶密集,多工序交叉作业、夜间限时降噪等多重制约因素交织,对施工组织、技术工艺与安全管控均提出极高要求。

  温州母港公司联合各参建单位集中攻坚,技术管控方面,项目开工前系统梳理工程重难点,多次组织专家开展专项方案论证,优选工艺试验桩确定科学施工参数;施工全程严抓质量安全管控,动态优化锤击制度、锚泊方案与分区作业模式;严格执行钢管桩防腐涂层检验、焊缝检测、高应变检测程序,合格率均达100%。组织协调方面,建立月推进会、周例会、日碰头会三级联动机制;针对突变地质变化,第一时间联动地勘单位补充勘察,保障沉桩作业平稳推进。

  项目建设期间,温州市工程管理中心,洞头海事、交通、气象、公安等属地职能部门下沉一线,依托政企协同机制提供全链条技术指导与安全保障,科学划定水上作业边界,打通通航协调、现场管控等关键环节,为项目平稳高效推进创造良好外部条件。

  今年暑期台风多发,现场充分发挥大型自研装备“三航桩22”性能优势,依托高精度定位系统适配狭小港池作业环境,抢抓台风间歇窗口期奋力攻坚,船舶单日沉桩最高达11根,最大限度对冲台风带来的工期损失,历时三个多月圆满完成全部沉桩工作。

  下一步,温州母港公司将加快推进后续码头主体结构施工,全力推动项目早投产、早见效,为浙江深远海风电产业高质量发展贡献母港力量。
